11小时连夜紧急施工!龙华横岭一区电力设备加装完工

来源: 深圳新闻网   2022-07-30 19:16:35

读特客户端•深圳新闻网2022年7月30日讯(记者 林恒鑫 通讯员 唐晓莹 周薇 郑婕蓥)7月30日,记者深圳供电局获悉,受近期持续高温天气影响,7月28日晚10时龙华民治街道横岭一区变压器及分支线路过载跳闸发生停电。南方电网深圳龙华供电局迅速响应,全力保障中高风险区居民用电。经11小时连夜紧急施工和安装,今天上午7点,横岭一区的变压器和线路加装工程顺利完工并投入使用,为住户送来了夏日的清凉和安全可靠的电力供应。

供电部门施工人员现场为变压器设备送电(南方电网深圳龙华供电局供图)

据了解,横岭一区为城中村,人员密集。村内有21栋楼,有的楼栋高十几层,近期持续高温,住户加装空调较多,导致用电负荷突增,原有的变压器容量已不能适应用电增长速度。考虑到疫情及高温持续时间的不确定性,深圳龙华供电局克服疫情防控、高温及雷雨天气、夜间作业等诸多困难,新增一台800千伏安变压器、新增一回低压出线改接负荷,解决横岭一区城中村变压器和分支线路过载问题。

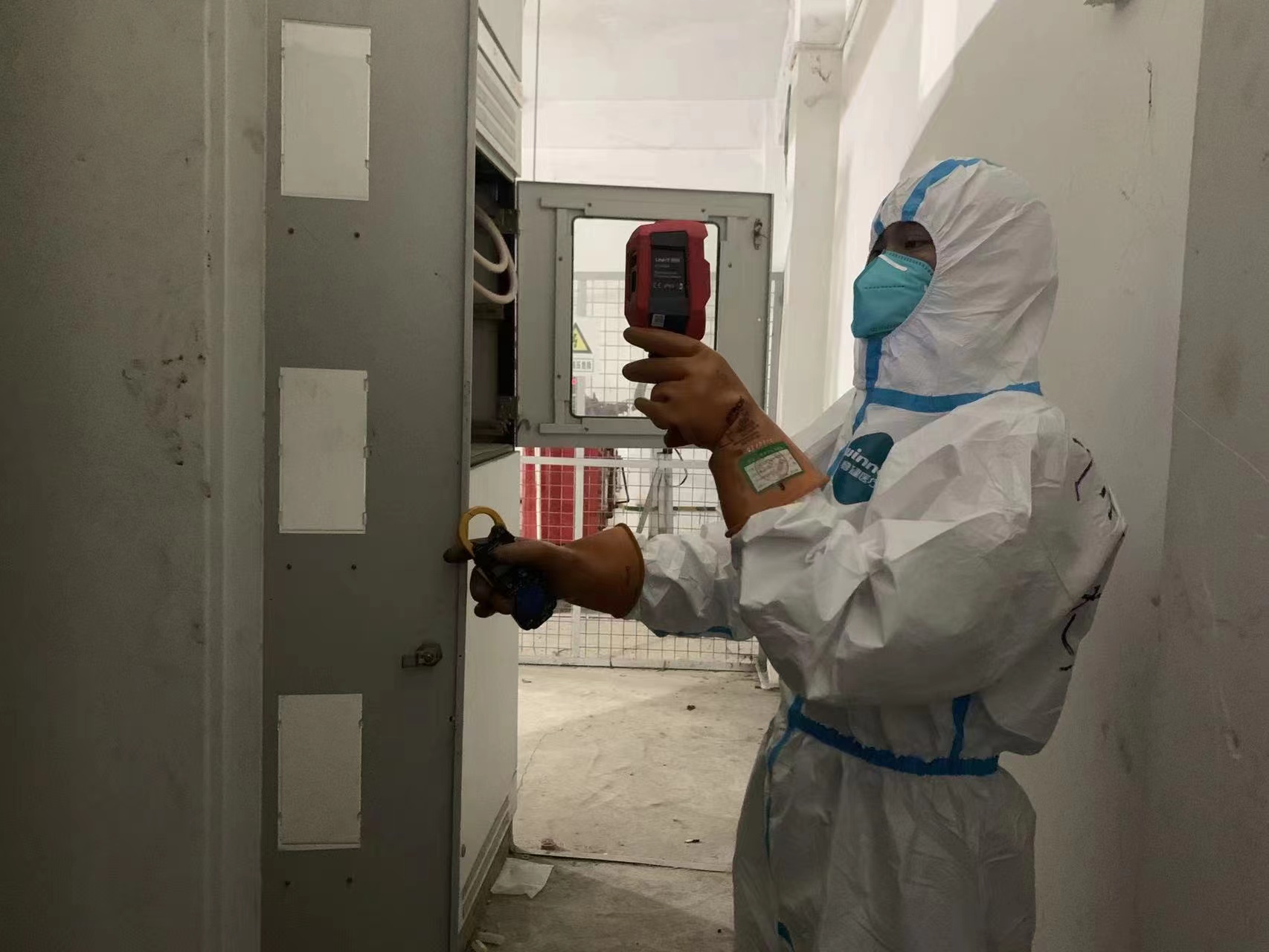

供电部门施工人员在为变压器测温(南方电网深圳龙华供电局供图)

在现场防疫指挥部的指导下和社区的支持下,深圳龙华供电局第一时间调配12人施工队伍进入风险管控区域。7月29日晚8时,所有施工机具、施工材料等物资全部进场。经过11小时连夜奋战,整体工程在今晨7点已顺利完成。施工结束后,深圳龙华供电局将组织相关施工人员按照疫情防控要求进行隔离。

在龙华区,类似横岭一区这样的城中村还有很多。部分城中村供电设施属于业主和物业所有,出现了严重的过负荷情况。有的城中村由于产权方不愿出资增容,无法及时进行变电器设备升级改造,一到夏季供电压力就相当大。

当前天气炎热,正处于夏季用电高峰期,用电负荷激增,深圳供电局在此呼吁供电设施非供电局产权的小区、城中村,相关电力设备产权方应及时根据实际用电需求及负荷情况对专用变压器进行扩容改造,并确保供电设备安全稳定运行。同时,呼吁广大市民从身边做起,科学用电、节约用电,空调温度设置在26 ℃以上;工商业用户在非工作时段及时关闭电脑、空调、电梯、开水炉、照明设备、投影系统等用电设备;公共场所减少大功率用电设备和景观照明。
